依據《濟南繞城高速濟南連接線工程(經十路至旅游路段高架橋)施工期間交通組織方案》,根據施工進度情況,按照該方案推進計劃調整二環東路(經十路至旅游路段高架橋)道路交通組織,具體如下:
一、二環東路(經十路至旅游路)路段施工期間主要路口交通組織
1、山東行政學院東門交通組織
時間:2016年10月8日23:00— 2017年2月15日。

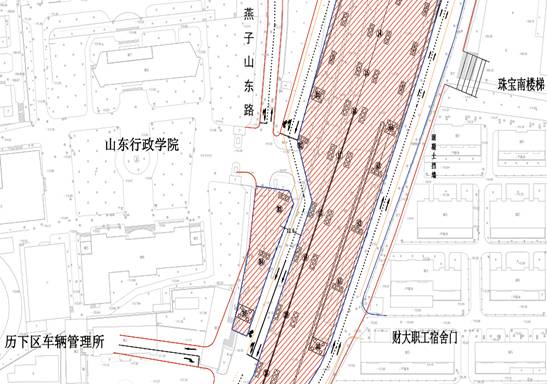

燕子山東路保持現狀通行,機動車與自行車雙向混行,行人雙向通行;燕山立交西側地面道路向西改移,確保兩車道通行能力;設置交通流線和警示標志,在山東行政學院門口引導二環東路北向南車輛轉至施工圍擋之間通行。此路段機動車雙向四車道,單側7米;步行和自行車交通雙向通行,單側3~4米。 山東行政學院東門交通組織示意圖 道路橫斷面
2、燕山東路-二環東路交叉口交通組織
時間:2016年10月8日23:00— 2017年2月15日。
燕山東路二環東路交叉口南側設置1處10米通道,供燕山東路小區車輛進出; 北側設1處15米的通道供北進口車輛掉頭及財經大學車輛進出。燕山東路-二環東路交叉口交通組織示意圖 道路橫斷面
3、荊山路-二環東路交叉口交通組織
(1)時間:2016年10月8日23:00— 2016年10月31日。
拆除第一階段門洞,二環東路荊山路以北路段圍擋兩側車輛單向兩車道通行;二環東路荊山路以南圍擋兩側車輛雙向通行,西側保證機動車雙向四車道,東側單向兩車道進出技師學院。步行和自行車交通雙向通行,單側3~4米。 荊山路-二環東路交叉口交通組織示意圖
(2)時間:2016年11月1日— 2017年2月15日。
在原交通狀況基礎上,二環東路荊山路以北路段圍擋兩側車輛單向通行;二環東路荊山路以南圍擋兩側車輛雙向通行,西側保證機動車雙向四車道,東側兩車道雙向通行。步行和自行車交通雙向通行,單側3~4米。 二環東路(荊山路至漿水泉西路)道路橫斷面
4、漿水泉西路-二環東路交叉口交通組織
(1)2016年10月8日23:00至2016年10月31日
漿水泉西路雙向兩車道,步行和自行車交通雙向通行;二環東路保證機動車至少雙向4車道,步行和自行車交通雙向通行。漿水泉西路-二環東路交叉口現狀交通組織示意圖
(2)時間:2016年11月1日— 2016年2月15日。
封閉取消漿水泉西路-二環東路交叉口,利用二環東路路東7米空間,組織漿水泉西路車輛和行人通行。漿水泉西路-二環東路交叉口交通組織示意圖 二環東路(荊山路至漿水泉西路)道路橫斷面
5、旅游路-二環東路交叉口交通組織
時間:2016年10月8日23:00— 2016年11月14日。
旅游路中央施工區域占用現有南、北半幅各1個車道的同時,現狀旅游路東進口南、北各拓寬1個車道,確保旅游路道路通行能力與現狀一致。旅游路-二環東路交叉口交通組織示意圖
2)時間:2016年11月15日—2017年2月15日。
在原道路寬度的基礎上,搭設門洞,門洞寬度維持原道路寬度,確保旅游路道路通行能力與現狀一致。 旅游路-二環東路交叉口交通組織示意圖二環東路(漿水泉西路至旅游路)路段機動車六車道,共20米;步行和自行車交通雙向通行,單側3米。二環東路(漿水泉西路至旅游路)道路橫斷面
