中新網寧波8月2日電(徐小勇 唐瑾瑾 陳東)“生活不止眼前的忙碌,還有詩和遠方的風景。我義無反顧來到雪域間,為那曲萬家燈火博一切。”走進國網浙江省電力公司對口西藏那曲幫扶工作組駐地,人們的目光總是會被幫扶組隊歌《生活不止眼前的忙碌》所吸引,沿著樓梯拾階而上,一幅幅關于十七名幫扶人員莊嚴宣誓、出征高原、風雪征程的合影,更是讓人熱血沸騰,仿佛這雪域高原上翱翔的雄鷹,壯志凌云,激情豪邁。

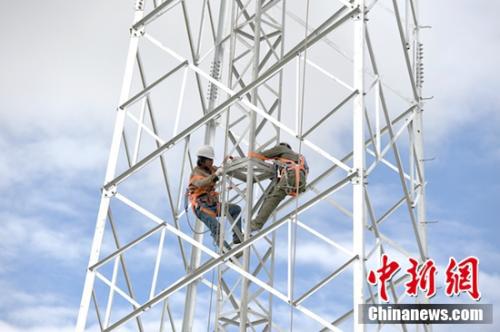

  在西藏那曲地區達薩鄉,電力員工在組立鐵塔(陳東 攝)

  援藏鐵軍 牢記使命

  西藏那曲地區地處西藏自治區北部、青藏高原腹地。那曲新一輪農網改造升級工程總投資27.27億元,具有“海拔最高、區域最廣、投資最多”的特點,為那曲農牧民建設安全可靠的電網,惠及8個縣,29個鄉鎮,11.5萬人口。

  3月11日,迎著藏歷新年后拉薩第一場雪,幫扶工作組17名同志整裝從拉薩出發,頂著嚴寒暴雪,經過近八個小時的車程,抵達那曲工作基地,第二天立即投入工作。

  那曲地區平均海拔4500米以上,是全國海拔最高的地區。從江南水鄉到雪域高原的工作組成員陸續出現因為缺氧引起的心跳加快、氣短、頭痛、睡眠質量差、記憶力衰退等問題。

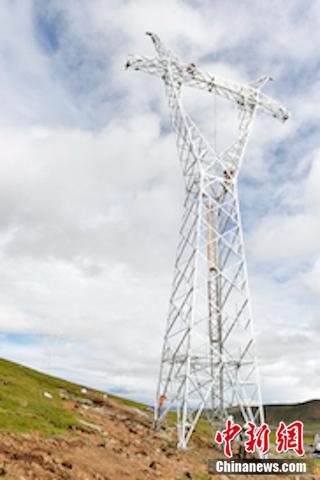

  在青藏高原上,由于要保護草場大型吊機無法進入施工現場,電力員工一天只能完成一基鐵塔組立工作。(陳東攝)

  同時,那曲地區境域面積是浙江省的4.5倍。農網升級改造工程的工程量又非常大,主網有23個工程,投資14.36億元;配網有1951個單體工程,投資12.9億元。幫扶工作組主網組組長秦維說:“參建施工隊伍有27家,參建隊伍多,電網布局廣,建設工程量是去年G20峰會杭州電網建設規模的3倍以上。”配網組組長蘇愷說:“那曲農網工程中配網的投資量是浙江一個地市一年配網投資的3至4倍。”

  挑戰還不止這些。那曲地區的施工期很短,工期又壓縮得相當緊。“在平原,一個主網工程的工期大概是13個月,而在西藏,只有短短5個月。”秦維說道。另外,施工環境很差,凍土和沼澤都是影響工程進度的難題。“在內地,挖機挖2米深坑只要5分鐘,而在高原的凍土,挖機挖一個坑需要2小時,凍土嚴重時,一天只能立5根電桿。”蘇愷說道。

  “蒼茫雪域冰封時,十七將士齊宣誓。只為萬戶千家暖,舍我其誰家國情。”十七名男兒寫下一首首熱血豪邁的詩,用相機拍攝下一副副絕美山河,漸漸形成了“詩與遠方”的文化氛圍,并成為幫扶工作組項目部的一道靚麗風景。

  莊嚴宣誓(張子凡 攝)

  “這些詩里面,有對家鄉的思念,有對父母的不舍,有對壯美河山的贊嘆,共同點是為祖國建設邊疆的自豪,是苦中作樂的豪邁,是舍小家為大家的家國情懷。”幫扶工作組組長葛軍凱說,“我想援藏最重要的就是提高了面對困難的勇氣和解決困難的信心。”

  眾志成城 不辱使命

  “浙江公司幫扶團隊引領了西藏新一輪農網改造升級工程幫扶工作。”這是國網西藏電力有限公司對幫扶工作組的評價。從江南水鄉到雪域高原,變換的不僅僅是自然風光,更是將先進的管理經驗創新運用到那曲農網工程中。

  在浙江公司對口那曲幫扶工作組主網組和配網組辦公室的墻上,各掛著一副巨大無比的工程項目網格化管理表,各項目基本信息、項目資金、設計階段、施工準備階段、實施階段、竣工階段的計劃完成時間、實際完成時間等詳細信息都在表上一目了然。

  那曲地區是西藏新一輪農網升級改造工程中工程量最大的地區。其中,110千伏工程項目11個,新增變電容量11萬千伏安,新建線路315千米,新建改造變電站10座、開關站1座。35千伏共12項,單體工程18個,新增變電容量3.515萬千伏安,新建線路221千米,新建改造變電站16座。10千伏及以下項目計劃共9個項目包,1951個單體工程,新建改造線路5122公里,新建改造變臺1528座,新建戶表31854戶。

  自3月15日工程開工初期,幫扶工作組實行項目聯絡人制,把每個工程落實到人,項目經理迅速摸清每個單體工程的現場安全、質量、進度的實際情況,以及每個參建單位和單體工程的問題,及時協調解決。

  “授人于魚,不如授人于漁”。幫扶工作組還在工廠化裝配基地旁邊建設標準化臺區一座、各型電桿7基及相關標準化線路。目前已有73名施工單位技工和監理人員在此接受培訓,該基地也成為那曲公司配網標準化培訓基地。同時,幫扶工作組8名黨員分別與那曲公司8名員工結為師徒,一對一傳授知識和經驗,幫助那曲公司培養一批優秀的工程管理人才,提升那曲公司工程建設管理水平。

  隨著氣溫的升高,那曲地區凍土沼澤已開始融化,面臨塔基開挖、澆筑、水泥桿立桿、物資運輸及大型機械進場等難題。為降低施工難度,減少對草場的破壞,幫扶工作組成立“沼澤地施工課題攻關組”,以“鐵塔螺旋錨基礎施工工藝”作為研究重點,經過多次研討、試樁和改進,7月4日,鐵塔螺旋錨基礎施工試驗在聶榮110千伏輸變電工程現場取得成功,具有縮短工期、節約工程成本、保護環境、施工方式靈活等優點,近期將開展試點施工和推廣工作。

  “共產黨員都是雪域高原上的百合花,盛開在祖國最艱苦的地方。”5月21日,那曲對口幫扶工作組臨時黨支部召開第一次全體會議,4名老黨員與4名入黨積極分子結對。6月30日,幫扶工作組臨時黨支部參加了那曲供電公司黨委開展的建黨96周年主題黨日活動。所有參與工程建設的共產黨員表示將“沉下心,細細想,咬咬牙,釘釘子”,發揮黨員先鋒模范作用,以高效率的施工建設高質量的工程。

  在幫扶工作組項目部辦公室門口貼有每位幫扶人員的照片,然而現在的他們都與照片上的判若兩人。高原強烈的紫外線讓他們的牙齒成了臉上最白凈的地方,高強度的工作節奏、與惡劣自然環境的斗爭使他們的平均體重下降了15斤。

  截至7月底,那曲新一輪農網改造升級工程主網已完成總工程量的55%,配網已完成47%。

  夜色降臨,那曲的農牧民點燃了篝火,燃燒的火光和明亮的燈光一齊照耀著翩翩起舞的人們,柴垛的爆裂聲和歡快的笑聲交織融匯在一起。這是農牧民家中聯通大電網后喜悅的表達。(完)
